网站地图欢迎访问湖南鑫政科技集团有限公司官方网站!

长沙铝模板厂家安装详细施工工艺流程

发布时间:2021-01-28浏览次数:2692

  长沙铝模板厂家安装详细施工工艺流程,铝合金模板是铝合金制作的建筑模板,是指按模数制作设计,铝模板经专用设备挤压后制作而成,由铝面板、支架和连接件三部分系统所组成的具有完整的配套使用的通用配件,能组合拼装成不同尺寸的外型尺寸复杂的整体模架,装配化、工业化施工的系统模板,解决了以往传统模板存在的缺陷,大大提高了施工效率。

  1. 根据工程图纸放线,绑扎竖向墙体钢筋并将定位筋准确焊接。各专业预埋完成后开始安装模板。

  2. 涂抹隔离剂,根据配板图纸,先从阴角模板开始。

  3. 依次安装阴角一侧标准模板,模板用我司标准短款销钉(54mm)连接。

  4. 从对面阳角开始安装模板,放置水泥预制内称,应放置在对拉螺栓周边不大于10公分处,阴角转角处必须放置水泥预制内称。

  5. 安装对拉螺栓(M18*750、一排4个)开始安装不宜过紧,用标准螺母(M18、4个)及垫片(140*140*10)连接另一侧模板依次类推。

  6. 安装墙端洞口模板(D800/D1500/42J200、两个上下连接成2300等)用销钉与墙侧模板板锁紧。

  7. 安装外墙上K板面板。外墙上部模板应高出结构标高50mm,模板采用300宽K板面板,并准确安装预埋螺栓,此预埋螺栓为上一层外墙板K板所连接位置。

  8. 先安装梁底模板及梁底支撑。在地面先将梁底支撑模板与两侧模板用螺栓连接,并将梁底支撑安装到梁底支撑模板中心位置用销钉固定好,再整个抬起放在相应位置并用标准销钉连接,按施工图纸要求初步调整水平高度。

  9. 安装梁侧模板直接放在梁底模板突出加强筋上方,并用墙端销钉锁紧。

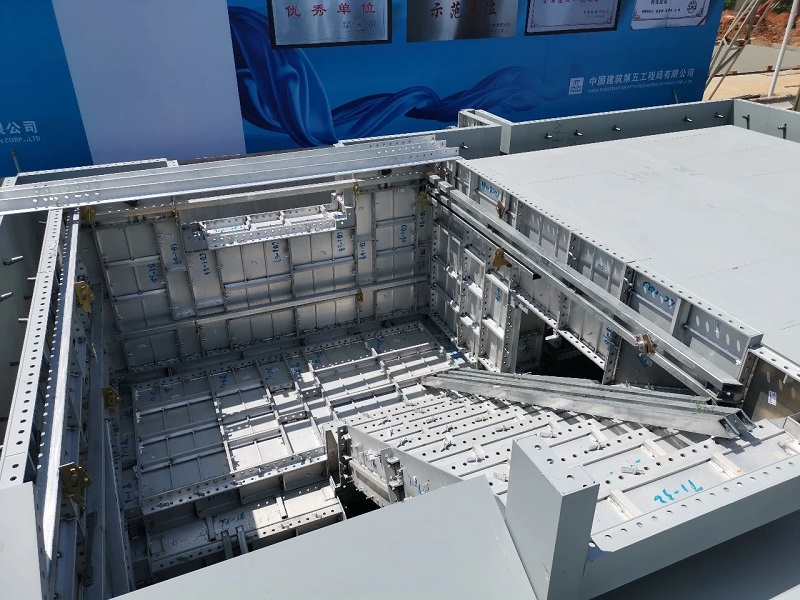

  10. 安装顶板模板,先安装顶板阴角模板用标准销钉进行连接,安装早拆梁及早拆支撑,安装顶板模板与墙体模板上方用标准销钉连接,早拆梁处直接放上即可,依次连接至对面顶板阴角模板。安装完成后再整体调整水平及高度满足施工要求

  11. 楼梯间模板安装,先安装楼梯间墙模板(与其他墙模板类似)及踏步底板,绑扎踏步板内钢筋,安装踏步模板并在踏步起始位置、休息平台等处应用膨胀螺栓及对拉螺栓与下部模板及混凝土进行连接防止踏步在浇筑过程中上浮(整体效果加绑扎顶板及梁钢筋,同时模板工进行加固及尺寸校对)。

  12. 模板加固,背楞安装:在板上下两个加强筋上用U字码(400mm),横向将模板背楞(BL28590等,规格根据图纸)各模板进行连接,保证模板整体平整度,背楞安装完成后将对拉螺栓锁紧。顶拉斜支撑安装:主支撑安装在上方背楞上,辅助支撑安装在下方背楞上,支撑底座用膨胀栓与地面固定,安装间距不应大于2米,且墙柱端部及短肢墙必须安装顶拉斜支撑,根据具体情况适当增加顶拉斜支撑。利用顶拉斜支撑调节墙、柱垂直度。

长沙铝模板厂家安装详细施工工艺流程

  更多铝模板相关产品知识,请关注鑫政集团:推荐继续阅读:《长沙建筑铝模板生产厂家哪家好?


湖南鑫政科技集团有限公司

地址:湖南省长沙市雨花区湘府中路高升星光天地4栋10-11楼

电话:0731-89728068

邮箱:ciezngroup@ciezn.com


扫一扫更精彩

技术支持:信息中湘ICP备 19008485号

Copyright 2019 www.ciezn.com All Rights Reserved. 湖南鑫政科技集团有限公司 版权所有
